Когда закупки начинаются только после срочного сообщения с объекта, отдел снабжения постоянно работает в режиме «тушения пожаров». Прораб пишет в чат, снабженец бросает текущие задачи и ищет поставщика на сегодня. Проблема не в скорости — а в том, что потребность в строительных материалах не была видна заранее.
Ресурсная ведомость решает именно эту задачу: она даёт отделу снабжения горизонт планирования, а не только список того, что нужно «прямо сейчас».
Ресурсная ведомость в строительстве: что это такое
Ресурсная ведомость — это плановый перечень материалов, оборудования и работ, необходимых для выполнения объёма работ на конкретном объекте. Она показывает, что нужно, в каком количестве и к какому сроку.
В классическом понимании ресурсная ведомость материалов формируется на этапе сметирования — например, в программах типа Гранд-Смета. Из неё берут наименования, единицы измерения и объёмы.
Но в управлении снабжением ведомость нужна не как сметный документ, а как живой инструмент контроля: сколько уже запрошено, сколько заказано, сколько фактически поступило на объект и сколько ещё осталось закупить.
Чем ресурсная ведомость отличается от заявки на материалы
Заявка на материалы — это разовая потребность: прораб запросил конкретную позицию к конкретной дате. Ресурсная ведомость — это вся плановая потребность объекта целиком, разбитая по позициям. Заявки формируются на основе ведомости и постепенно закрывают её строки.
Если заявки не связаны с ведомостью, снабженец видит очередь отдельных запросов — но не понимает, насколько объект обеспечен материалами в целом. Руководитель тоже не видит: нужна отдельная сводка, которую кто-то должен составить вручную.
Как ресурсная ведомость связывается с заявками и заказами

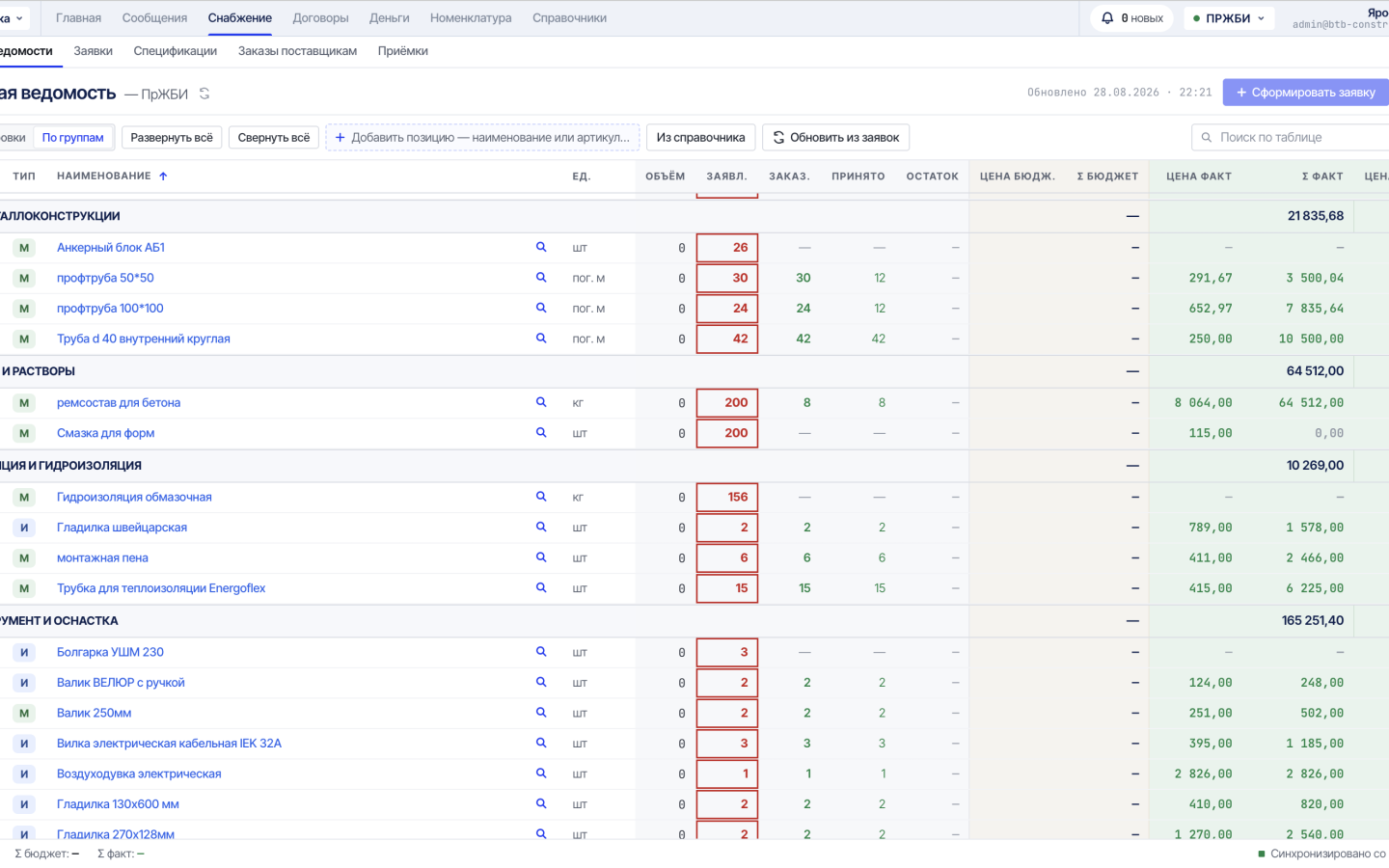

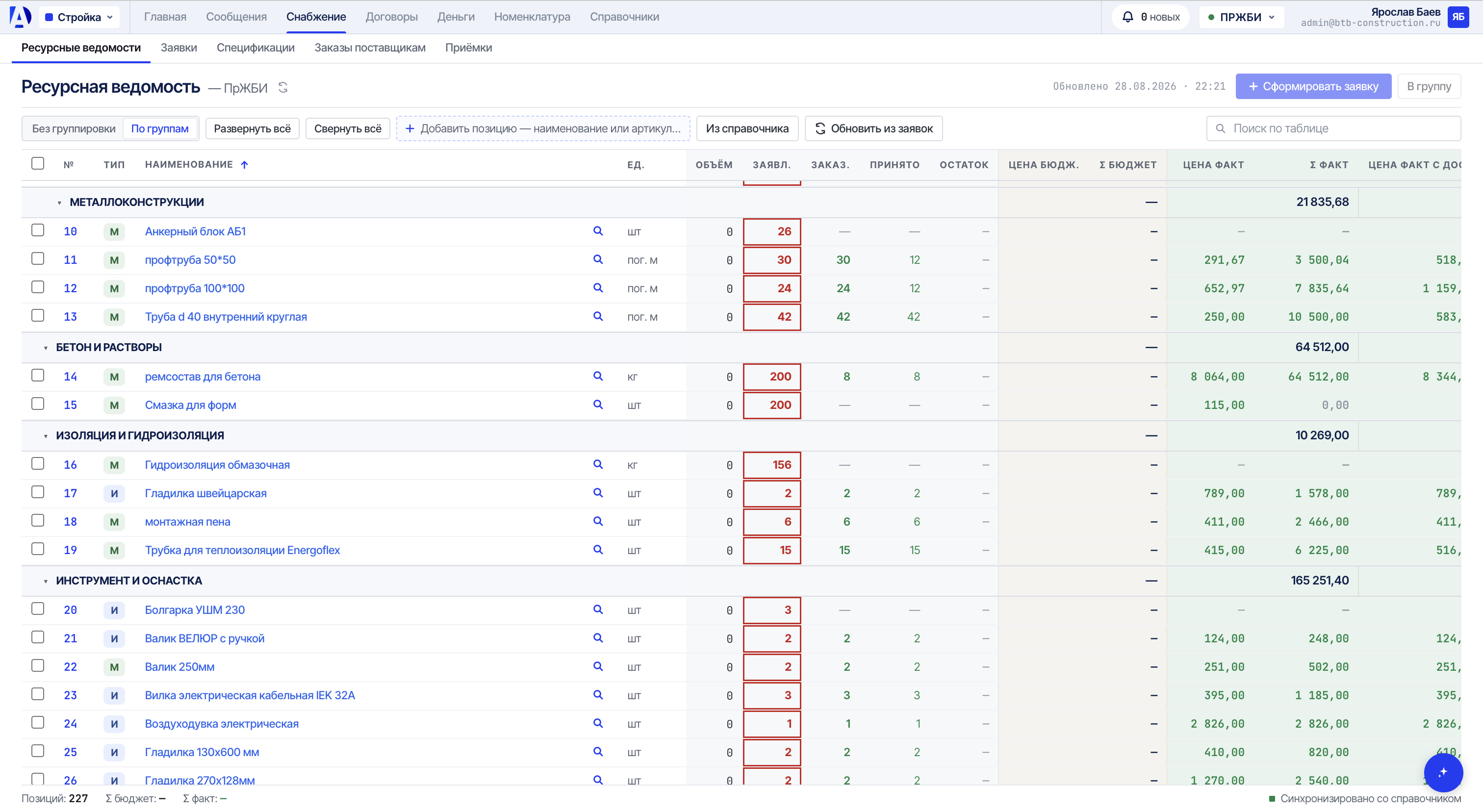

В AverDoc ведомость — это не отдельный документ, а общая точка отсчёта для производственного отдела, снабжения и руководителя проекта. Она содержит плановые ресурсы объекта с объёмами и единицами измерения.

По каждой позиции ведомости сразу видно:
- сколько запрошено — то есть вошло в заявки на снабжение;
- сколько заказано — переведено в заказ поставщику;
- сколько принято на объекте фактически;
- сколько остаётся к закупке — остаток потребности.
Это помогает не создавать повторные заявки и замечать остаток потребности до того, как он станет срочным. Снабженец видит не просто очередь заявок — он видит, какой объект обеспечен, а где закупка ещё не начата.
График поставки материалов: как планировать работу снабжения
От общего списка материалов — к конкретным закупочным действиям
Ресурсная ведомость даёт снабжению не просто перечень — она даёт последовательность конкретных действий. По каждой позиции видно, когда материал нужен на объекте, что уже сделано и что ещё предстоит.
График поставки материалов на объект формируется на основе той же ведомости: берём позиции с ближайшим сроком потребности и начинаем с них. Это позволяет расставлять приоритеты без отдельных совещаний и ручных сводок.
Контроль бюджета и остатка потребности
Когда план и факт находятся в одном представлении, руководитель видит полную картину: что заказано, на какую сумму, что уже поступило. Это контроль бюджета строительства в части материалов — не по отчёту в конце месяца, а в режиме текущей работы.
Если снабженец заказал больше нужного или поступила неполная поставка — это видно сразу: план-факт по объекту расходится, и можно отреагировать до того, как появится перерасход бюджета объекта или дефицит на стройплощадке.
На практике плановую потребность из ведомости часто оформляют ещё и документально — например, лимит на отпуск конкретного материала со склада фиксируют в лимитно-заборной карте (форма М-8).
Откуда берётся ресурсная ведомость: загрузка из сметы
Ведомость потребности в строительных материалах не нужно заполнять вручную. AverDoc поддерживает загрузку из стандартных форматов: данные из сметной программы или Excel-файла переносятся в систему, наименования приводятся к единому справочнику, единицы измерения нормализуются.
Это важно, потому что из сметы позиции часто приходят в разных формулировках: «арматура д12», «арматура А500С ф12», «ст. арм. 12мм» — одна и та же позиция под тремя названиями. После нормализации снабженец работает с единым перечнем и не тратит время на ручное сопоставление.
Как начать работать с ресурсной ведомостью в AverDoc
Переход от работы «по заявкам» к работе «по ведомости» не требует перестройки всей команды сразу. Удобнее начинать с одного объекта.
- Загрузите ведомость для одного объекта — из сметы или Excel. Если готовой сметы нет, можно начать с ручного перечня ключевых позиций.
- Свяжите входящие заявки с позициями ведомости. Прораб формирует заявку на конкретные материалы — система показывает, как это соотносится с плановой потребностью.
- Следите за остатком потребности по каждой позиции — это главный рабочий экран снабженца на объекте.
- Через месяц сравните план и факт. Где заказали больше нужного, где возникла задержка поставки материалов — эти точки и становятся фокусом оптимизации.
Посмотрите, как это работает, на готовом примере
В AverDoc есть предзаполненная демо-среда: реальный сценарий приёмки с заказом, позициями и частичной поставкой уже загружен. Можно открыть мобильную форму, зафиксировать приёмку и сразу увидеть, как меняется остаток потребности в ресурсной ведомости — без настройки и ввода данных.
← Вернуться ко всем материалам
